द्रुतमार्ग निर्धारित मितिमै सम्पन्न हुन्छ, लागत बढ्दैन : सेना

0

काठमाडौँ, ७ कात्तिक । देशको प्रमुख सुरक्षा सङ्गठन नेपाली सेनाले रणनीतिक महत्त्वका ३२ वटा सडक आयोजना सम्पन्न गरेको छ ।

त्यसक्रममा एक हजार ४०० किलोमिटरभन्दा बढी सडकको ‘पाइलट ट्रयाक’ खोली सरकारलाई हस्तान्तरण गरिसकेको नेपाली सेनाको युद्धकार्य निर्देशक मनोज थापाले जानकारी दिनुभयो ।

राष्ट्रिय गौरवको आयोजनाका रूपमा रहेको कर्णाली करिडोरको खार्पुनाथस्थित चुवा खेलामा बेलिबृज जडानपछि हुम्ला राष्ट्रिय सडक सञ्जालमा जोडिएको छ । यसमा पनि नेपाली सेनाको योगदान रहेको छ । नेपाली सेनाले हाल खाँदवारी–किमाथाङ्का, कर्णाली करिडो, बनीघाट–आरुघा–लर्कभञ्ज्याङ र दार्चुला–टिंकरणसहितका पाँच वटा सडक आयोजनाअन्तर्गत करिब २७४ किलोमिटरभन्दा बढी सडक निर्माण गरिरहेको छ ।

राष्ट्रिय गौरवका ती आयोजनालाई तोकिएकै मितिमा सम्पन्न गर्न सेनाले प्राथमिकताका साथ कार्य गरिरहेको निर्देशक थापाले जानकारी दिनुभयो । नेपाली सेनाको व्यवस्थापनमा अघि बढिरहेको काठमाडौँ–तराई मधेस द्रुतमार्ग सडक निर्माणको काम तदारुकताका साथ अघि बढिरहेको उहाँले बताउनुभयो ।

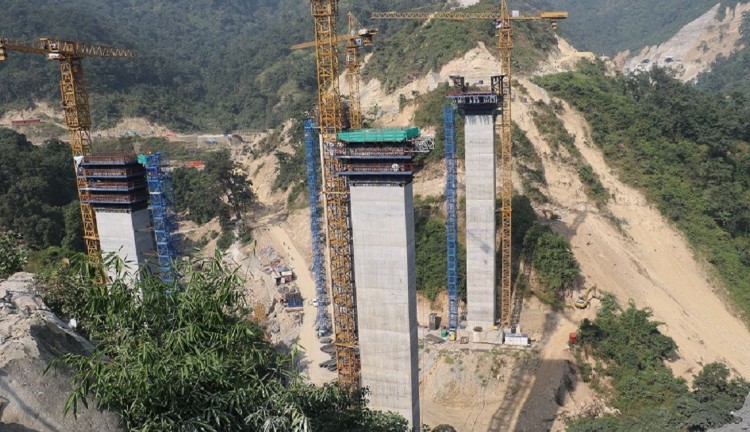

विसं २०७४ वैशाखमा उक्त सडक निर्माणको जिम्मेवारी सेनाले लिएको थियो । जिम्मेवारी प्राप्त भए पनि विस्तृत आयोजना प्रतिवेदन (डिपिआर) स्वीकृतमा समय लाग्दा आयोजनाको काम सुरु गर्न केही ढिलाइ भएको थियो । कुल ७० दशमलव ९७७ किमी लम्बाइको उक्त आयोजनाको भौतिक प्रगति हाल ४३ दशमलव छ र वित्तीय प्रगति ४४ दशमलव ७२ रहेको आयोजना निर्देशक धर्मेन्द्रकुमार झाले जानकारी दिनुभयो । द्रुतमार्गअन्तर्गत ८७ वटाभन्दा बढी पुल निर्माण गर्नुपर्ने छ । तीमध्ये केही विशिष्ट प्रकृतिका ८२ मिटरसम्म अग्ला पुल रहने छन् ।

त्यस्ता पुलसमेत निर्माणको अन्तिम चरणमा पुगिसकेकाले आयोजना निर्धारित मिति विस २०८३ चैत मसान्त र प्रारम्भिक अनुमानित लागत दुई खर्ब १३ अर्ब रूपैयाँभित्रै निर्माण सम्पन्न हुने झाले स्पष्ट पार्नुभयो ।

यो काठमाडौँ उपत्यकासँग मध्यतराईको सिधा सम्पर्क जोड्ने छोटो दुरीको राजमार्ग हुनेछ । निर्माणपछि तराईबाट काठमाडौँमा ल्याइने सामान ढुवानीमा ठुलो मात्रामा लागत र समय घट्ने तथा मुलुकको आर्थिक विकासमा उल्लेख्य टेवा पुग्ने अपेक्षा गरिएको छ ।

आयोजनाअन्तर्गतका सात वटा सुरुङमध्ये दुई वटा छिचोलिएको, दुई वटा निर्माणाधीन रहेका र तीन वटाको ‘पोर्टल’ कार्य भइरहेको सेनाले जनाएको छ । सेनाले आयोजनाको लक्ष्यअनुसार कार्यसम्पन्न गर्न विशेष प्रयास गरिरहेको निर्देशक झाले बताउनुभयो ।
